下面小编通过我们高成公司的实际拆除案例,带大家详细了解超高层建筑上的塔吊如何拆除?
位于芙蓉广场附近的长沙第二高楼——343米的长沙世茂广场
工程概况
工程名称:长沙世茂广场
建设单位:长沙世茂投资有限公司
设计单位:湖南省建筑设计院
监理单位:上海建通建设有限公司
施工单位:中建五局第三建设有限公司
拆卸单位:珠海高成机械设备有限公司
工程地址:长沙市建湘路与五一大道交汇处(肇家坪社区)
该工程项目为1栋超高层大型城市商业、办公写字楼综合体。总建筑面积为26万。地下室总共四层、局部在负一层位置有夹层,地下室总高为20.15m,主要功能包括设备用房、车库及人防工程,均为框架剪力墙结构,-3F~-1F梁板大面积为无梁楼盖(板内设暗梁),1F梁板为有梁楼盖。裙楼地上部分共5层,五层顶部有部分机房,裙房总高24.10m,主要功能包括商业广场及机房设备,为框架结构。塔楼地上部分74层,屋面层以上设机房层、消防水池层及停机坪层,结构总高343.00m,建筑结构型式为,钢管混凝土框架+钢筋混凝土核心筒+伸臂桁架的混合双重抗测力体系。

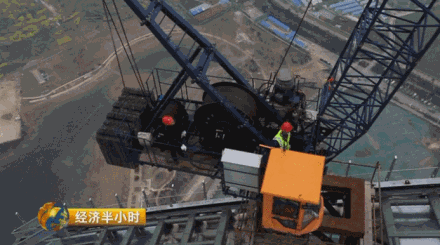

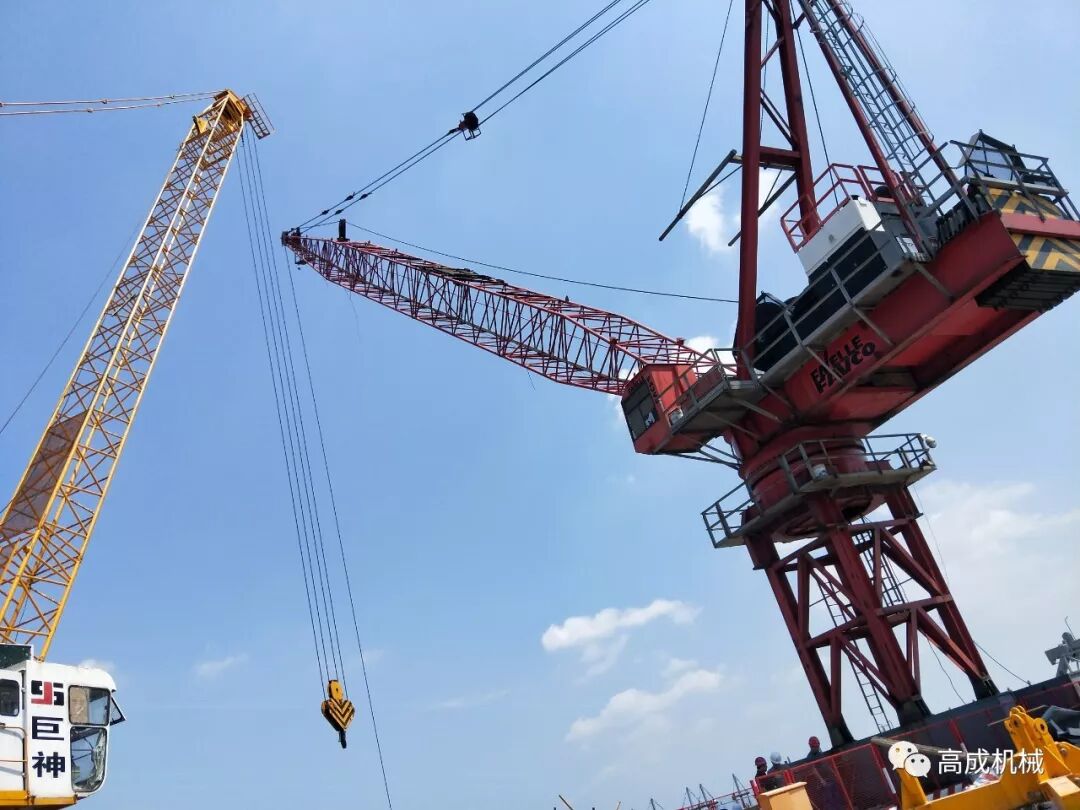

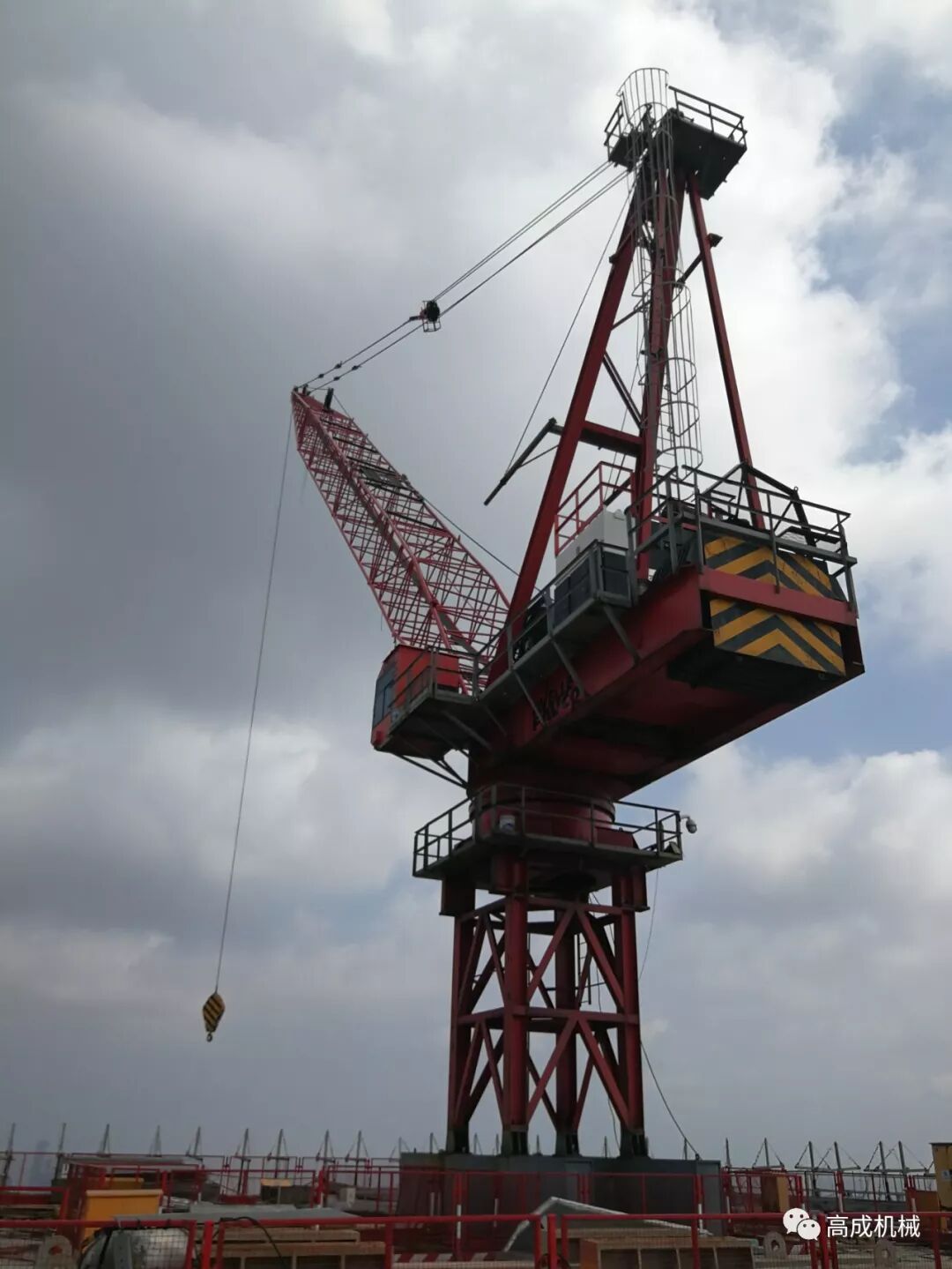

看到这台红色M440D塔机了么?此次拆除工作中的主角,拆的就是它!!!!
超高层的塔吊拆除工作体现了非常高的专业性以及危险性,无需质疑,
我们就是最专业的!!!
介绍一下此次长沙世茂广场工程我们公司的拆除团队成员
珠海高成公司安拆团队
高成公司长沙世茂工程安拆团队负责人---张建兵
高成公司技术总工---曾辉
以下是我们高成公司技术人员此次长沙世茂工程编制的拆卸方案小摘
一、重难点分析

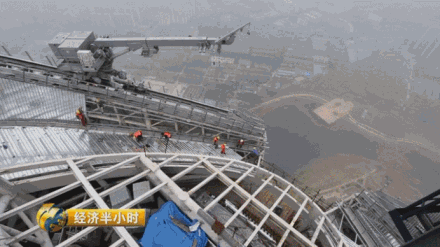

(1)M440D动臂式塔吊体型大,安装形式均为停机坪支腿固定式,安装臂长50.4m,拆分后的单元构件仍具有很大的尺寸和重量,在343m高空拆除,难度和危险性高。
(2)本工程场地狭小,塔吊拆除期间,首层平面布置与协调量大,各专业必须积极配合。

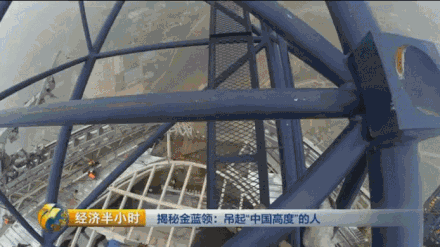

(3)受首层平面场地限制,屋面吊布置在核心筒西北侧较为经济安全,根据拆除部署,完成M440D塔吊拆除需安装2台屋面吊和1台桅杆吊。塔冠高度内,如何考虑屋面吊平面及布置方式,以确保安全施工提高拆除工效是重点。
二、拆除布署
根据上述施工重难点,综合考虑安全、工期、技术效益后,确定本工程拆除流程为:安装WQ315屋面吊→拆除M440D→安装WQ50屋面吊→拆除WQ315屋面吊→安装WGD3屋面吊→拆除WQ50屋面吊→WGD3屋面吊人工解体。
**步:利用M440D安装WQ315屋面吊将其拆除,WQ315臂长30m,屋面吊设备基础焊接生根于停机坪外框钢架梁上,基础支撑采用两条平行承重钢梁;钢梁平放置于停机坪上,下表面与指定钢梁GCL5焊接固定,上表面与四个平面尺寸为500mm*500mm的马墩支脚焊接,马墩支脚采用高强螺栓连接6mx6m尺寸的X底架支腿基础梁后,支腿上部安装WQ315主机,采用安装完成的WQ315屋面吊将M440D进行拆除作业。
第二步:采用WQ315屋面吊安装WQ50屋面吊拆除WQ315屋面吊。WQ50屋面吊基础生根于停机坪层主体外框钢梁上,基础支撑采用两条平行箱式钢梁,采用高强螺栓连接的形式,将基础钢梁与外框钢梁进行抱箍连接及焊接,且两根主梁之间增加次梁连系梁;钢梁平放置于停机坪上,下表面与混凝土墙或剪力墙通过抱箍连接固定,上表面与四个平面尺寸为500mm*500mm的马墩支脚焊接,马墩支脚采用螺栓连接4mx4mX支腿后,支腿上部安装WQ50主机,采用安装完成的WQ50屋面吊将屋面吊WQ315进行拆除作业。
第三步:安装WGD3屋面吊拆除WQ50,桅杆底座用钢梁固定在停机坪钢构件上。WQ50屋面吊部件放置在停机坪顶板上,把部件的重量尺寸减小至最低最小后从建筑外立面外侧下放,并确保下放部件与外墙的安全距离2米以上。
第四步:通过人工解体拆除停机坪屋面安装的WGD3。把部件的重量尺寸减小至最低,在停机坪钢结构面上,与安装时步骤相反,搭建2m长*2m宽*1.5m高简易脚手架平台,用于WGD3立柱的拆卸,其余部件均在停机坪采用人工拆卸,分解后单件最重200千克,人工搬运经钢楼梯与筒内混凝土楼梯运送至室内电梯位置,由电梯或货梯垂直输送至地面。

长沙世茂现场布署图
以上内容是不是觉得专业术语太多不明白?那好,网上搜罗了一下超高层建筑上的内爬式塔吊的拆卸步骤,大概总结了一下,以下的内容就通俗易懂了。
长沙世茂广场采用的是动臂式内爬式M440D塔吊,楼盖得越来越高,塔吊也跟着越升越高。在高空中风力等因素的影响,塔吊在拆除的时候风险很大,一般的小塔吊可以实现自己升空拆分,而长沙世茂广场的塔吊它高度、重量都是非常大的,所以在拆除的时候就采用一些特殊的方法。拆除办法就是中拆大,小拆中,升拆小,中拆大指的就是用内爬式塔吊吊上来一个中型塔吊,利用这个塔吊拆除原有的大型塔吊。拆除完了大型塔吊后,下一步用这个中型塔吊吊上来一个小型塔吊并安装小塔吊,用安装好的小型塔吊拆除中型塔吊。中型塔吊拆除完了之后,把小的塔吊原地拆散,利用提升机(施工电梯)把零件一个个运下去。
是不是感觉很简单,这就是长沙世茂广场内爬式塔吊拆除的方法,其实现在超高层建筑的塔吊大多都是这么拆除的。建造中心大厦,这些塔吊的功劳非常的大。虽然说起来很简单,不过在拆分下吊的时候是非常的危险,工程师和机械手们除了要有非常大的胆量之外,还要有非常丰富的施工经验才能顺利完成塔吊拆除的。
最后,整个工程的建造,塔吊的拆除只是其中很小的一个部分,随着它的拆除长沙世茂广场工程才真正的意味着工程的顺利完工。
